一、 核心施工理念
“分層開挖,先撐后挖,隨挖隨撐,嚴禁超挖” 這十六字方針是明挖法鋼支撐施工的靈魂,必須嚴格執行。
(1)分層開挖: 按設計圖紙規定的分層深度和坡度開挖。
(2)先撐后挖: 開挖到支撐設計標高后,必須立即安裝該道支撐并施加預應力,然后才能繼續向下開挖。
(3)隨挖隨撐: 減少基坑無支撐暴露時間,控制圍護結構變形。
(4)嚴禁超挖: 超挖是導致基坑失穩、支撐失效的主要原因之一。
二、 施工工藝流程

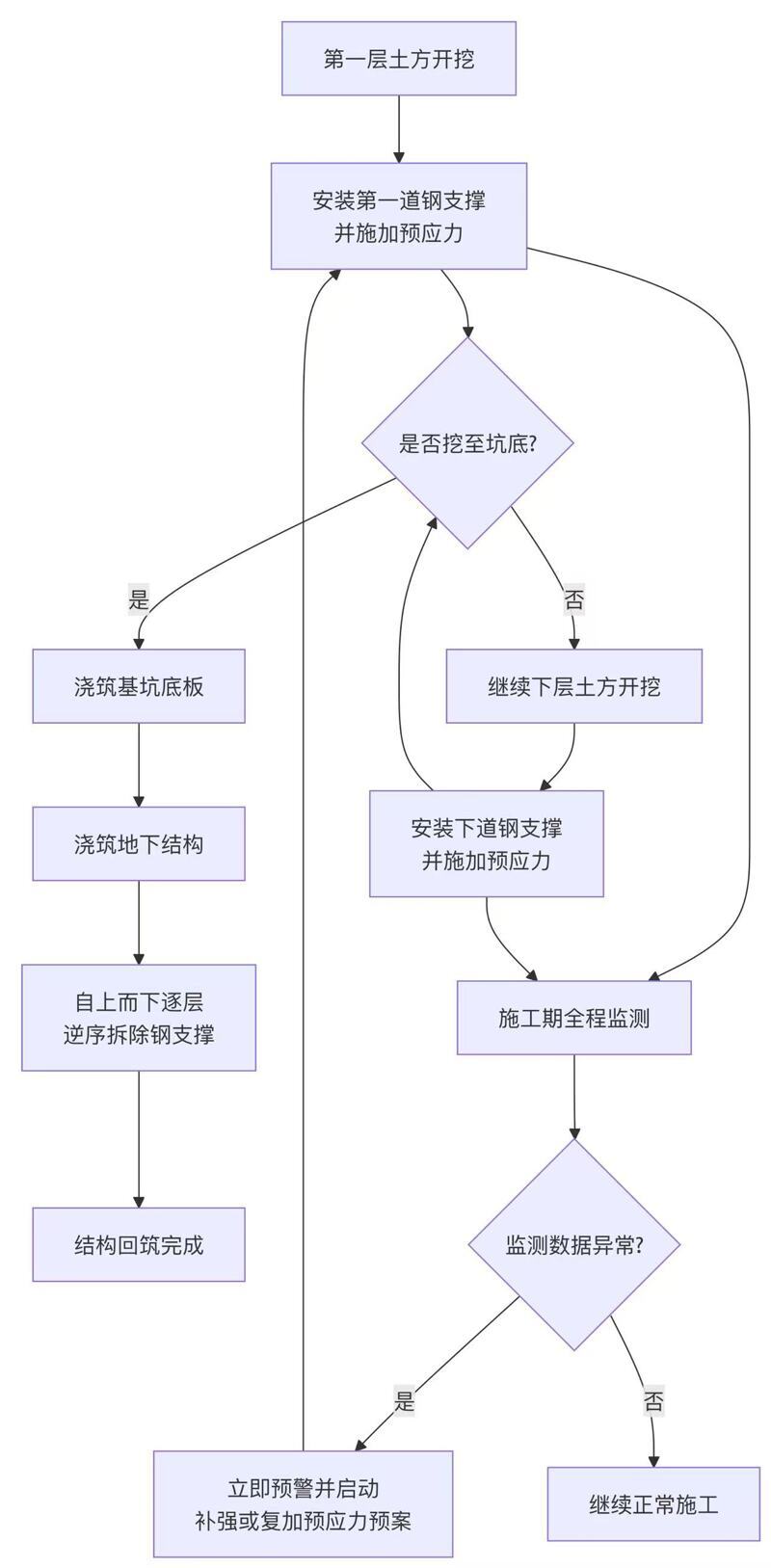

鋼支撐明挖法的標準流程,是一個圍繞“開挖-支撐”循環進行的嚴密閉環系統,其核心工序與監測反饋機制可概括為以下流程圖:

三、 關鍵工序控制要點
1. 施工準備
(1)技術準備: 熟悉圖紙,編制《鋼支撐專項施工方案》,并組織專家評審。對全體人員進行詳細的技術和安全交底。
(2)材料準備:
鋼支撐、活絡頭、系桿、螺栓等進場,查驗合格證、材質證明。
現場驗收支撐的長度、直徑、壁厚、焊接質量,嚴禁使用不合格品。
(3)設備準備: 吊車、千斤頂、液壓泵站、扭矩扳手等設備完好。千斤頂和壓力表必須配套校準,并出具校準證書。
2. 測量定位
(1)在圍護樁/地下連續墻上,精確測放出每道支撐的中心標高和位置。
(2)彈出墨線,標識出支撐點與圍檁的接觸面,確保支撐軸線準確。
3. 圍檁安裝
(1)圍檁是將土壓力傳遞到支撐的重要構件。通常為H型鋼或雙拼型鋼。
(2)圍檁必須緊貼圍護結構墻面,若有空隙,需用細石混凝土或鋼板填塞密實。
(3)圍檁接頭應牢固,確保其整體性和連續性。

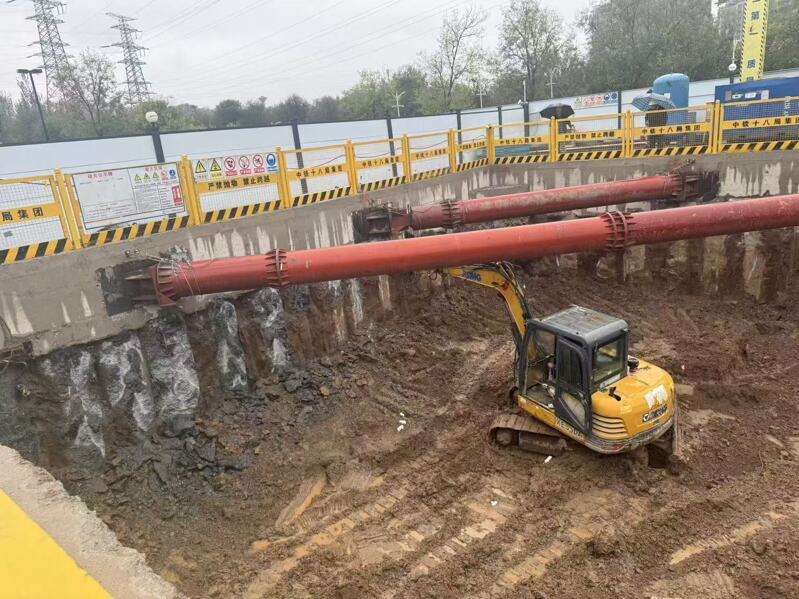

4. 鋼支撐安裝
(1)拼裝: 在地面預拼裝,檢查支撐平直度,連接法蘭盤螺栓必須全部擰緊,達到設計扭矩。

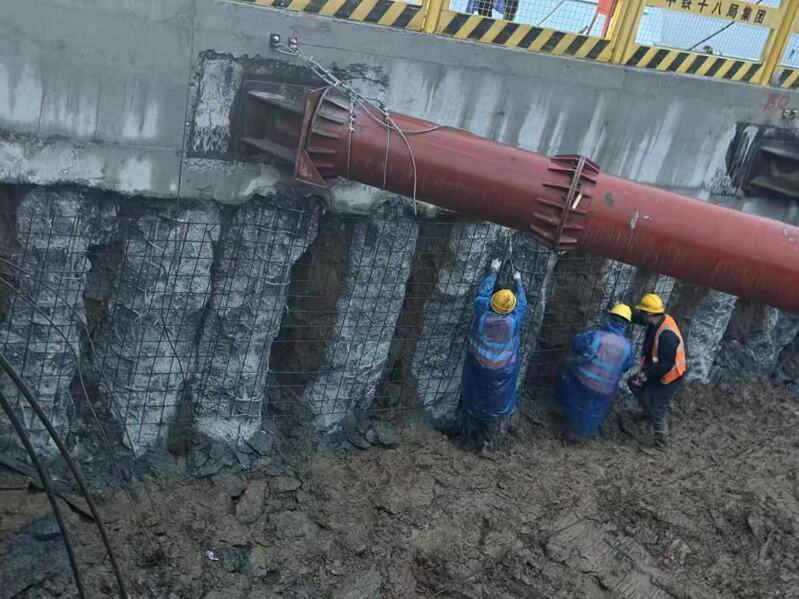

(2)吊裝: 使用專用吊具,多點吊裝,防止支撐彎曲變形。就位時,先將固定端頂緊并焊接(或螺栓固定),再調整活動端。

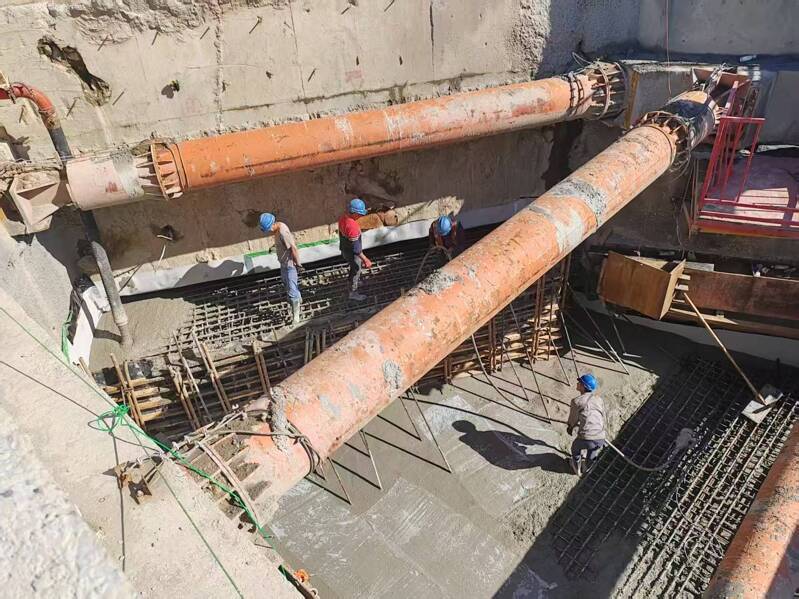

5. 施加預應力(核心中的核心)
(1)設備: 使用兩個并聯的、性能一致的液壓千斤頂。
(2)分級加載: 按設計軸力的50% → 80% → 100% 分級施加。
(3)鎖定: 達到設計預應力值后,在活絡頭中打入鋼楔塊,并立即將楔塊與活絡頭、活絡頭與支撐桿件焊接牢固。
(4)回油: 緩慢回油卸壓,使軸力由千斤頂平穩地轉移到支撐本身。
(5)記錄: 詳細記錄每根支撐的預應力施加值、時間、操作人員等信息。
6. 支撐拆除
(1)時機: 必須在相應標高的地下結構(底板或中板)澆筑完成,且混凝土強度達到設計強度的80%以上后方可拆除。
(2)順序: “先裝后拆,后裝先拆”,即從下往上逆序拆除。
(3)方法: 用吊車吊住支撐,解除連接,割除焊縫(如為焊接),然后平穩吊出。拆除過程中需監測基坑變形。

四、 質量控制與安全要點
1. 軸線與標高控制: 確保支撐水平、對中,避免偏心受壓。
2. 連接節點質量: 法蘭螺栓必須全數緊固,焊縫飽滿無缺陷,活絡頭楔塊必須打緊焊牢。
3. 預應力控制: 嚴禁欠壓(控制變形不足)或超壓(可能導致支撐失穩)。
4. 基坑排水: 做好基坑內排水,防止積水浸泡軟化土體,增加支撐負荷。
5. 實時監測與信息化施工:
(1)在支撐上安裝軸力計,實時監測軸力變化。
(2)監測基坑項水平位移、豎向沉降、周邊建筑物沉降等。
(3)建立預警機制:當軸力損失超過設計值的20%,或增長過快,或變形速率超標時,必須立即報警,分析原因并采取復加預應力、增加臨時支撐等補救措施。
6. 安全措施:
(1)基坑周邊設置防護欄桿和安全網。
(2)施工期間,嚴禁在支撐上堆放材料、行走機械。
(3)定期檢查支撐狀況,特別是在雨雪、凍融等天氣后。

五、 常見問題與對策
1.預應力損失過大: 原因可能是鎖口楔塊松動、圍護結構位移、溫度變化等。對策:加強監測,及時復加預應力。
2.支撐撓度過大: 原因可能是支撐間距過大、預應力不足或連接不牢。
對策:復核設計,在支撐中部增設系桿或豎向吊桿。
3.圍檁與圍護結構脫離: 立即用高強度混凝土或鋼板填塞密實,確保力能有效傳遞。
總結:
鋼支撐明挖法成功的關鍵在于 “精細化管理” 和 “過程控制” 。從測量放樣開始,到最后的支撐拆除,每一個環節都必須嚴格按方案執行,并通過實時監測數據進行動態調整,才能確保基坑工程的安全與成功。
